一、背景:制造业数据孤岛的切肤之痛

在离散型制造企业的数字化转型过程中,一个普遍存在的矛盾日益凸显:ERP系统作为企业资源规划的核心,承载着计划、采购、库存、财务等关键业务;而MES系统作为生产现场的执行中枢,负责工序报工、质量追溯、设备管理。两者之间的数据割裂,形成了典型的"数据孤岛"现象。
具体表现为:
- 跨系统重复录入:生产订单从ERP下发到车间,往往需要手工在MES中二次录入,不仅消耗人力(平均每周占用关键岗位近5小时),更带来录入错误风险
- 计划与执行脱节:ERP中的MRP运算结果无法实时驱动生产,车间实际进度也无法及时反馈至ERP,导致计划调整滞后
- 库存账实不符:物料在ERP的账面库存与MES现场的实际消耗存在时间差,影响JIT补货与成本核算
- 质量追溯困难:当发生质量问题时,需要跨系统人工比对物料批次、工艺参数、操作人员等信息,追溯周期往往以天计

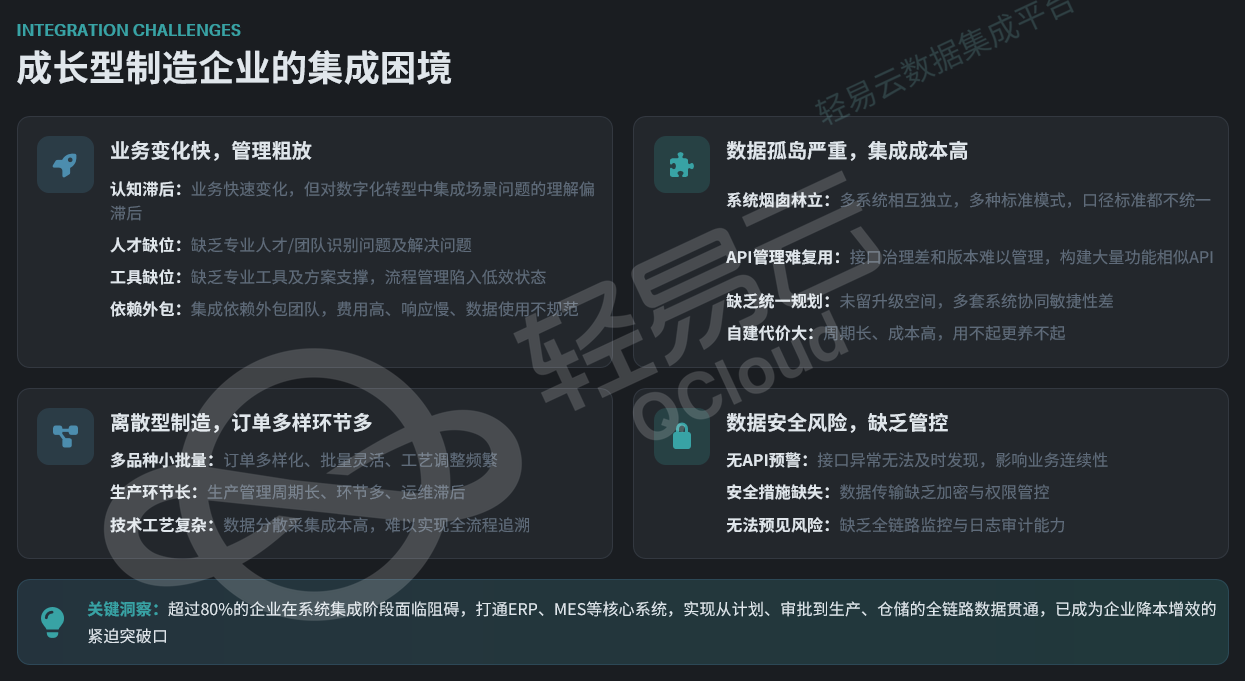

据行业调研,超过68%的制造企业受困于此类数据孤岛,由此导致的交付周期平均延长15天,异常响应延迟高达30%。
二、轻量化MES的定位与集成必要性

黑湖小工单作为轻量化MES的代表,其核心能力在于通过二维码报工、移动端操作、可视化看板,将生产现场的数据采集效率从"半天级"压缩至"10分钟级",实现订单交付率从50%到90%的跃升。
然而,其价值的充分释放依赖于与ERP的深度集成。单独部署MES只能解决车间层面的执行问题,唯有打通ERP与MES的双向数据通道,才能构建"计划→执行→反馈"的完整闭环:
- 下行链路:ERP的生产订单、BOM清单、工艺路线实时下发至MES,作为生产执行的基准
- 上行链路:MES的工序报工、物料消耗、质检结果、设备状态实时回传ERP,支撑库存更新、成本归集、订单跟踪
三、系统对接的技术架构设计

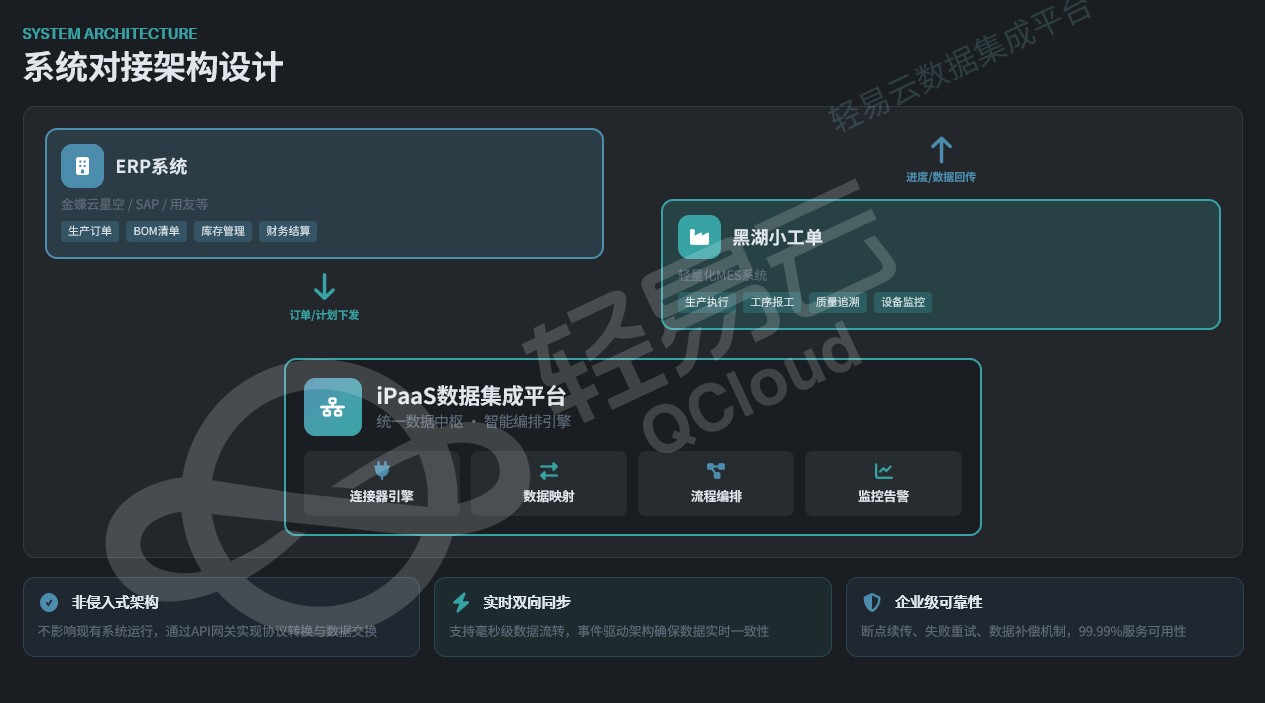

3.1 架构原则:非侵入式集成

理想的对接架构应采用非侵入式设计,即不改造现有ERP或MES的核心代码,通过API网关或iPaaS(集成平台即服务)作为数据中枢,实现协议转换与数据交换。这种架构的优势在于:
- 对现有系统零侵入,降低实施风险
- 支持多版本ERP(金蝶、SAP、用友等)的适配
- 通过标准化连接器,实现毫秒级到分钟级的灵活同步策略
3.2 核心数据流向与SLA定义
| 数据类型 | 流向 | 同步方式 | 时效要求 |
| 生产订单 | ERP→MES | 实时推送 | ≤5秒 |
| 工序报工 | MES→ERP | 事件驱动 | ≤30秒 |
| 物料消耗 | MES→ERP | 批量/实时 | ≤2分钟 |
| 质检结果 | MES→ERP | 实时触发 | ≤30秒 |
| 设备状态 | MES→ERP | 定时同步 | 小时级 |
3.3 关键字段映射示例
在实际对接中,字段映射是最基础也最易出错的环节。以生产订单为例:
| ERP字段(示例) | MES字段 | 转换规则 | 注意事项 |
| 订单号(FBillNo) | orderNo | 直接映射 | 需确保编码规则统一 |
| 物料编码(FMaterialId) | partNo | 物料主数据对照 | 需建立物料映射表处理替代料 |
| 计划数量(FQty) | planQty | 数值传递 | 注意单位换算(如ERP用吨,MES用千克) |
| 计划交货期(FPlanDate) | deliveryDate | 日期格式转换 | 处理时区差异与工作日历 |
四、五大典型对接场景详解

基于实际项目经验,ERP与MES的对接可归纳为五个核心场景,涵盖从计划到执行的全流程:
场景一:生产订单实时下发
业务逻辑:ERP中销售订单转生产订单并完成审核后,自动触发同步流程,将订单头(产品、数量、交期)与订单体(BOM版本、工艺路线)下发至MES。
技术要点:
- 需处理BOM版本控制,确保MES获取的是最新有效版本
- 对于多品种小批量生产,需支持订单拆分与合并逻辑
- 异常处理:当ERP订单变更时,需触发MES的订单更新或冻结机制
场景二:工序报工数据回传
业务逻辑:车间工人通过移动端扫码报工(记录工单号、工序、良品数、不良数、工时),数据经校验后实时回写ERP的生产入库单或工序转移单。
技术要点:
- 事件驱动架构可确保报工动作触发后的近实时同步(<30秒)
- 需处理返工、报废等特殊流程的数据回传规则
- 工时数据需区分人工工时与设备工时,匹配ERP的成本中心
场景三:物料消耗与库存联动
业务逻辑:MES记录实际领料与消耗,定时或实时同步至ERP,驱动库存扣减与成本归集。
技术要点:
- 支持替代料管理:当实际用料与BOM不一致时,需在回传时标注替代关系
- 批次追溯:关键物料需绑定批次号,实现从成品到原材料的正向追溯与反向追溯
- 损耗分摊:理论消耗与实际消耗的差异需按规则分摊至订单成本
场景四:质检结果双向协同
业务逻辑:来料检验(IQC)、过程检验(IPQC)、成品检验(FQC)的结果从MES同步至ERP,触发库存状态变更(合格/冻结/报废)与供应商绩效评估。
技术要点:
- 质检方案需对齐:MES的检验项与ERP的质量检验单模板需字段映射
- 不合格处理:触发ERP的非良品入库或退货流程
- 质量成本:将返工工时、报废数量转化为质量成本数据,供ERP分析
场景五:设备状态与OEE监控
业务逻辑:MES采集设备开机、故障、换模等状态,定时同步至ERP或独立的EAM(设备资产管理)模块,支撑设备综合效率(OEE)分析。
技术要点:
- 状态编码标准化:不同品牌的设备状态需映射至统一的ERP状态字典
- 工时统计:区分计划停机与非计划停机,影响OEE计算
- MTBF/MTTR计算:基于设备故障与修复时间戳,自动计算可靠性指标
五、实施路径与风险规避
基于7-10个工作日的快速实施方法论,建议按以下阶段推进:
阶段划分

- 需求调研(1-2天):不仅梳理字段清单,更重要的是明确业务规则——如替代料如何处理、废品是否入库、返工是否重新报工等边界条件
- 环境准备(1天):开通ERP与MES的API权限,搭建测试环境,准备主数据(建议至少准备100条真实业务数据用于测试)
- 配置开发(2-5天):连接器配置、字段映射、流程编排。此阶段业务人员需全程参与,验证映射逻辑
- 联调测试(2天):重点测试异常场景——网络中断后的断点续传、数据重复传输的幂等性控制、字段缺失的容错机制
- 上线运维(持续):建立监控看板,设置同步成功率、响应延迟、错误日志的自动告警
常见陷阱与规避方案
| 风险点 | 典型表现 | 规避方案 |
| 数据标准不统一 | 同一物料在ERP与MES中编码不同,导致对接后数据混乱 | 项目启动前建立主数据映射表,必要时进行编码标准化 |
| 异常处理缺失 | 网络闪断或接口超时导致数据丢失,事后无法追溯 | 设计断点续传与失败重试机制,关键数据需人工确认补偿 |
| 边界划分不清 | ERP与MES功能重叠(如都在做库存管理),导致数据冲突 | 明确分工:ERP管"账",MES管"物";库存以ERP为准,MES只报变动 |
| 版本控制疏忽 | BOM或工艺路线在ERP中已变更,但MES仍执行旧版本 | 建立版本校验机制,ERP下发时携带版本号,MES执行前校验版本有效性 |
六、实施成效与经验总结

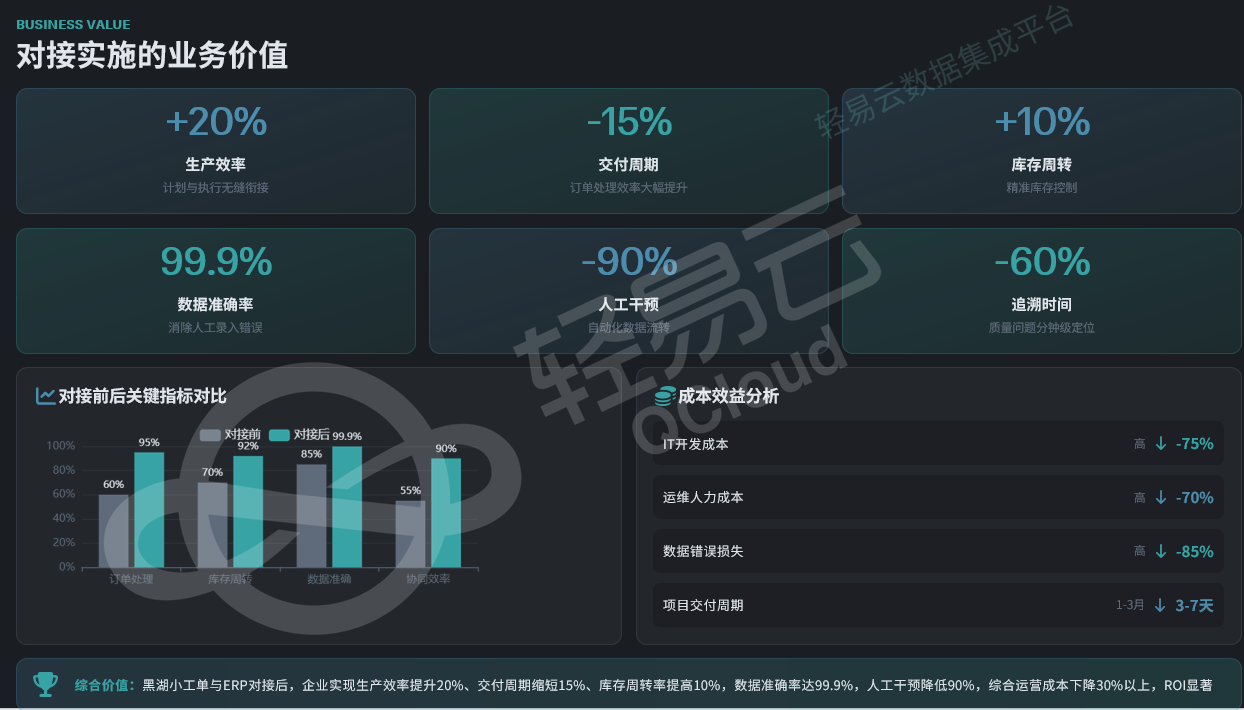

从实际项目反馈看,ERP与MES的深度对接可带来以下可量化的改善:
- 效率维度:生产订单同步时间从1天压缩至5分钟,整体生产效率提升约20%
- 质量维度:质量追溯周期从天级缩短至分钟级,数据准确率达到99.9%
- 成本维度:消除人工重复录入,相关人力成本下降75%;库存周转率提升10%-15%
关键成功要素

- 业务主导,技术支撑:集成不仅是技术问题,更是业务流程重塑。需由生产、计划、质量等业务部门主导需求,IT部门提供技术实现
- 数据治理先行:对接前完成物料编码、客户编码、供应商编码的标准化,建立统一的数据字典
- 分阶段上线:建议选择1-2条产线或1个车间作为试点,验证数据流闭环后再全面推广
- 持续监控优化:上线后需关注接口成功率、响应延迟、异常告警,建立定期复盘机制
结语
黑湖小工单与ERP的对接,本质上是打破生产执行层与资源计划层的信息壁垒。通过标准化的接口规范、可视化的数据映射、稳健的重试机制,企业可以在不颠覆现有IT架构的前提下,实现计划与执行的实时协同。这不仅是技术集成,更是制造业从"经验驱动"向"数据驱动"转型的关键一步。
